「同心村」是全港大型的过渡性房屋项目之一,设计宗旨「以人为本」,建成后将能提供约1,800个过渡性房屋单位。
项目名称 | 元朗东头「同心村」 |
---|---|
营运机构 | 香港圣公会福利协会有限公司 |
地点 | 元朗东头山贝路 |
单位及住户数目 | 1800个单位,约3800人 |
项目数据 |
|
单位配套 | 每个单位附设洗手间、浴室及煮食空间 |
资助计划 | 「支援非政府机构推行过渡性房屋项目的资助计划」 (已获批9.9亿元) |
工程开展日期 | 2021年5月31日 |
竣工日期 | 2022年4月 |
入伙日期 | 2022年5月 |
营运年期 | 预计营运至2028年第3季 |
项目环境、特色、平面图或示范单位等 |

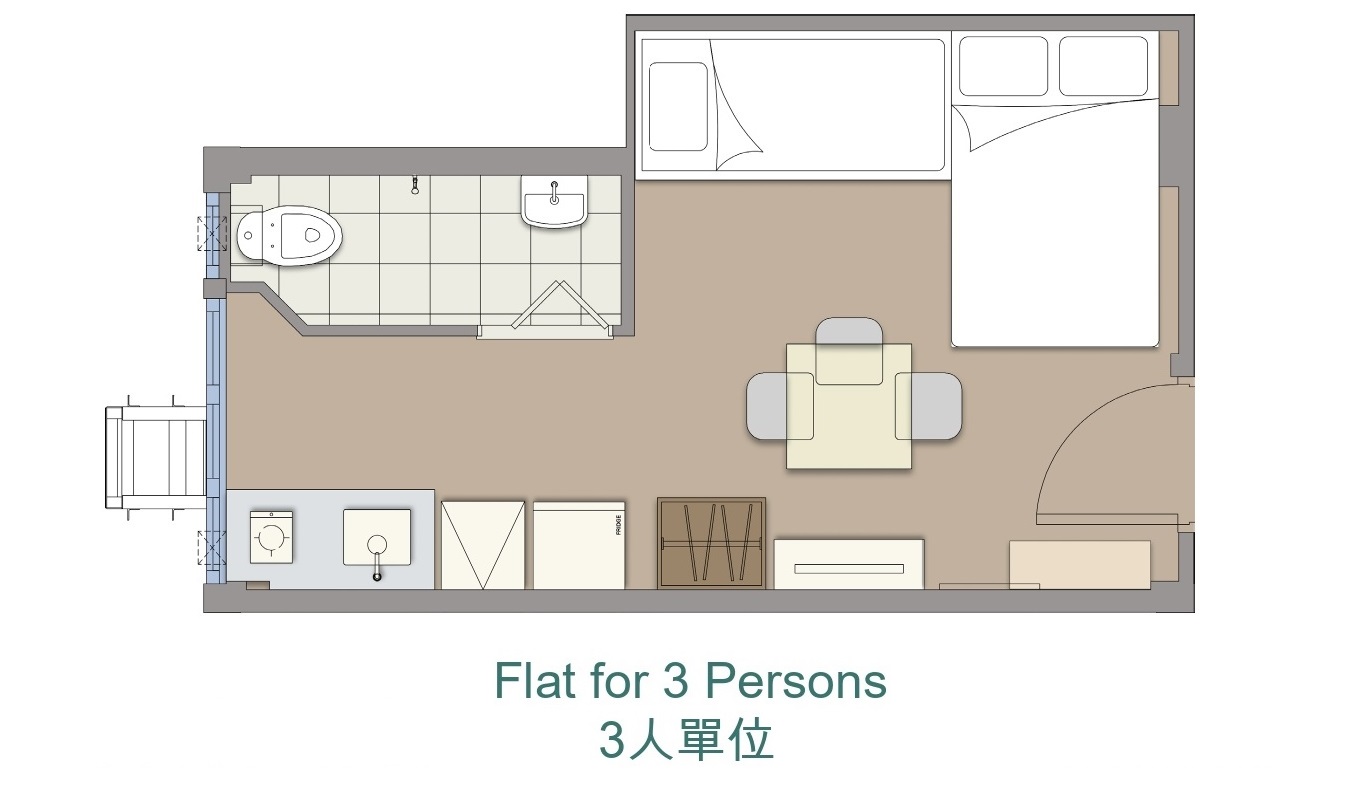

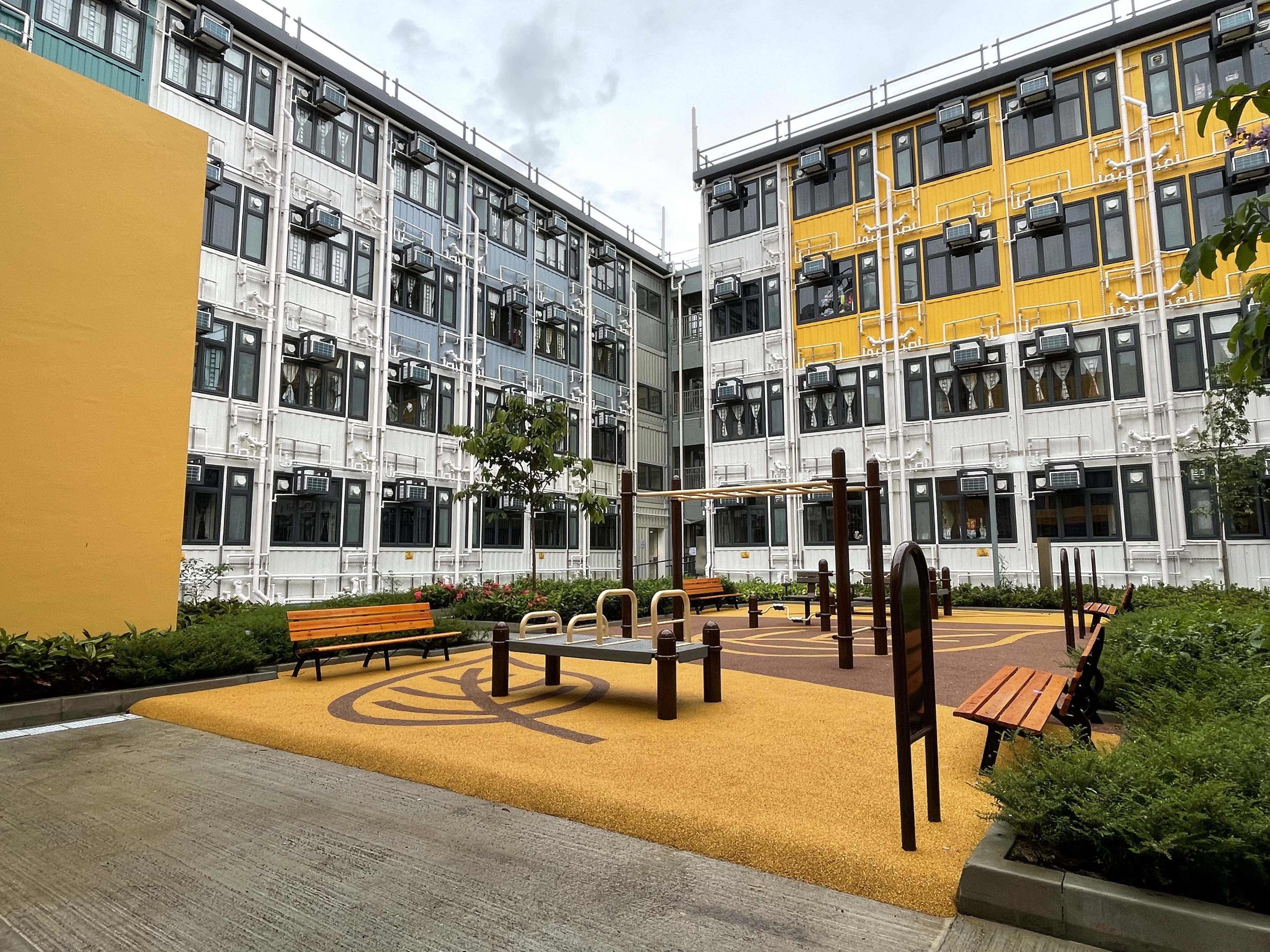

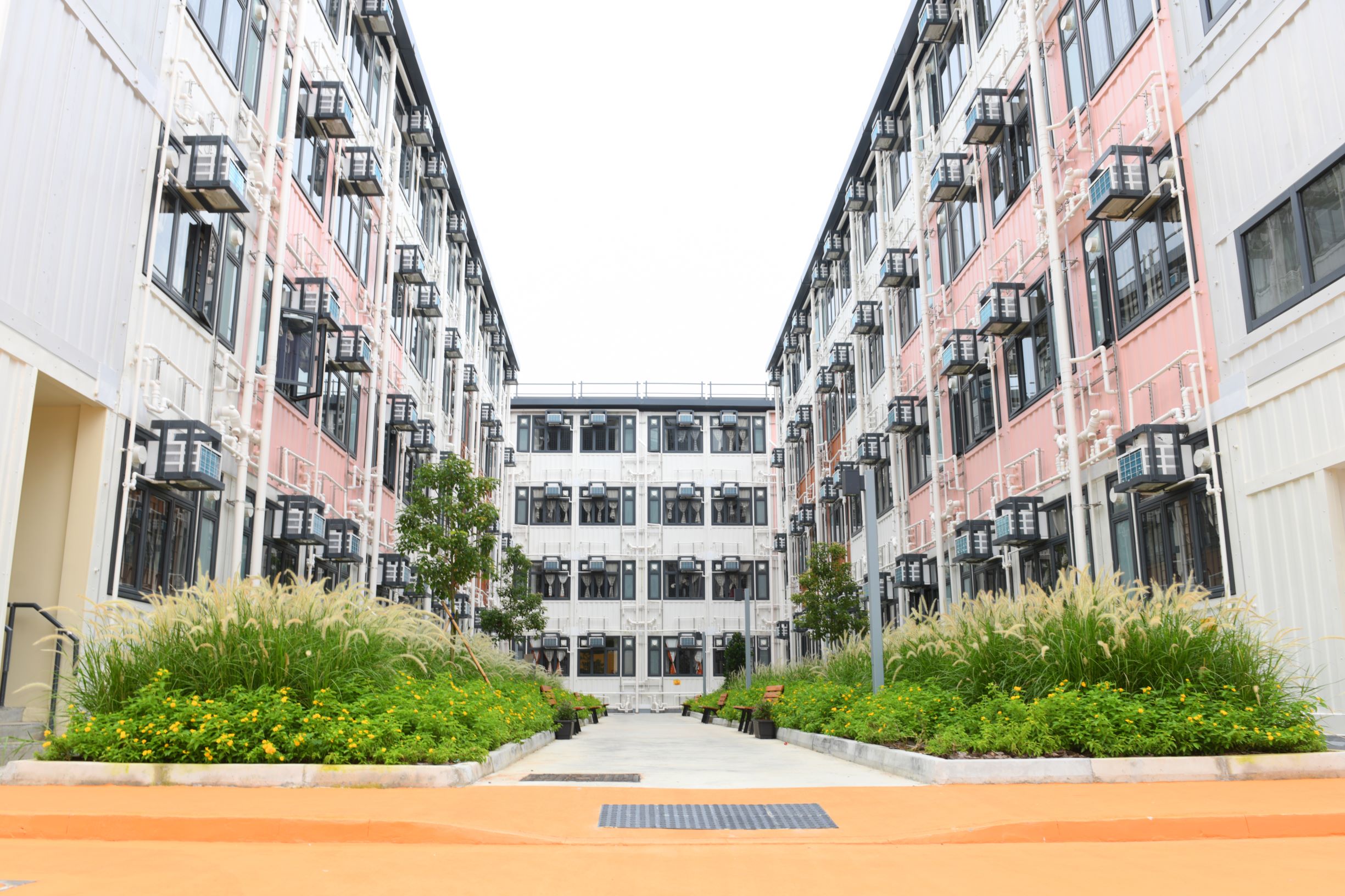

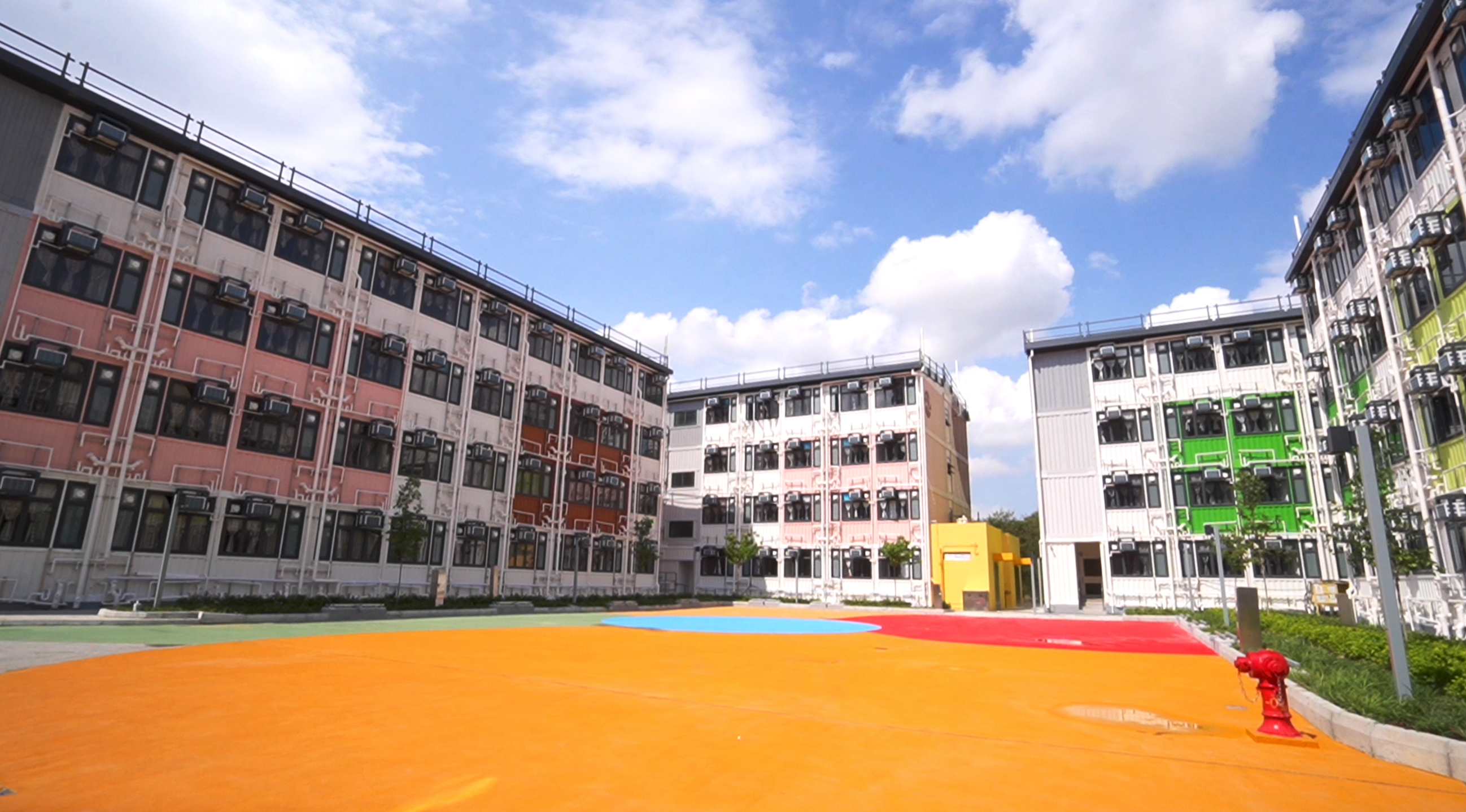

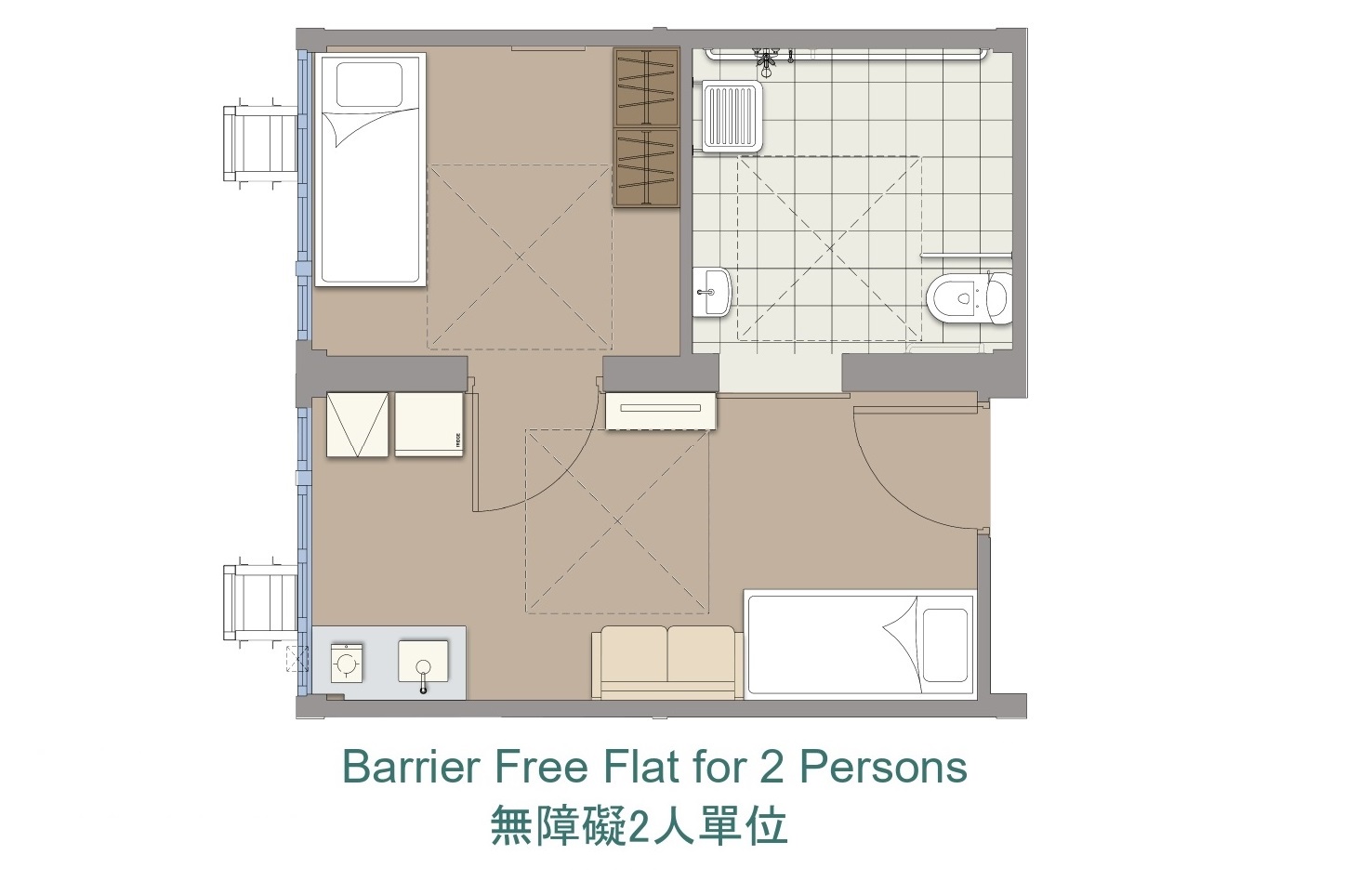

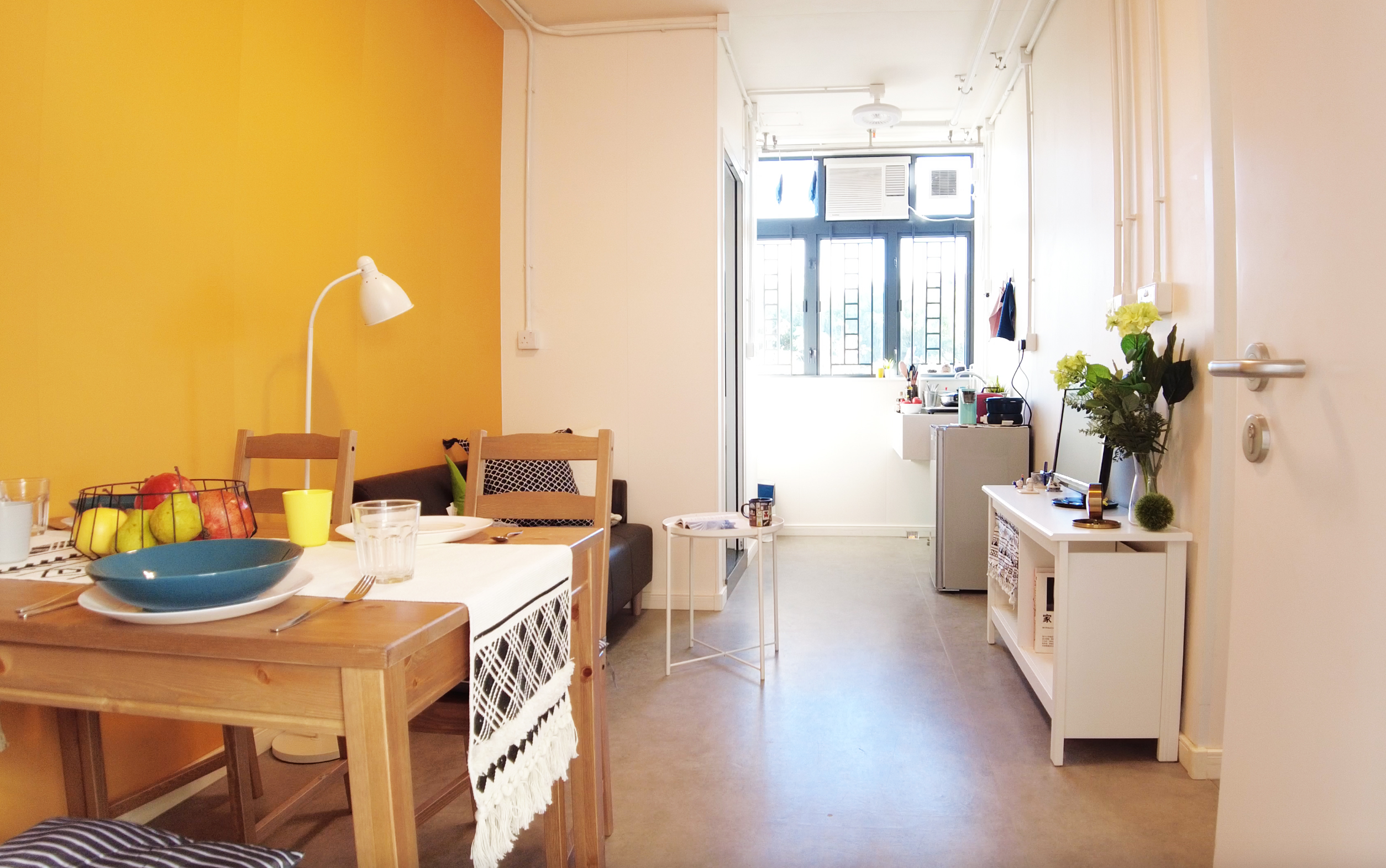

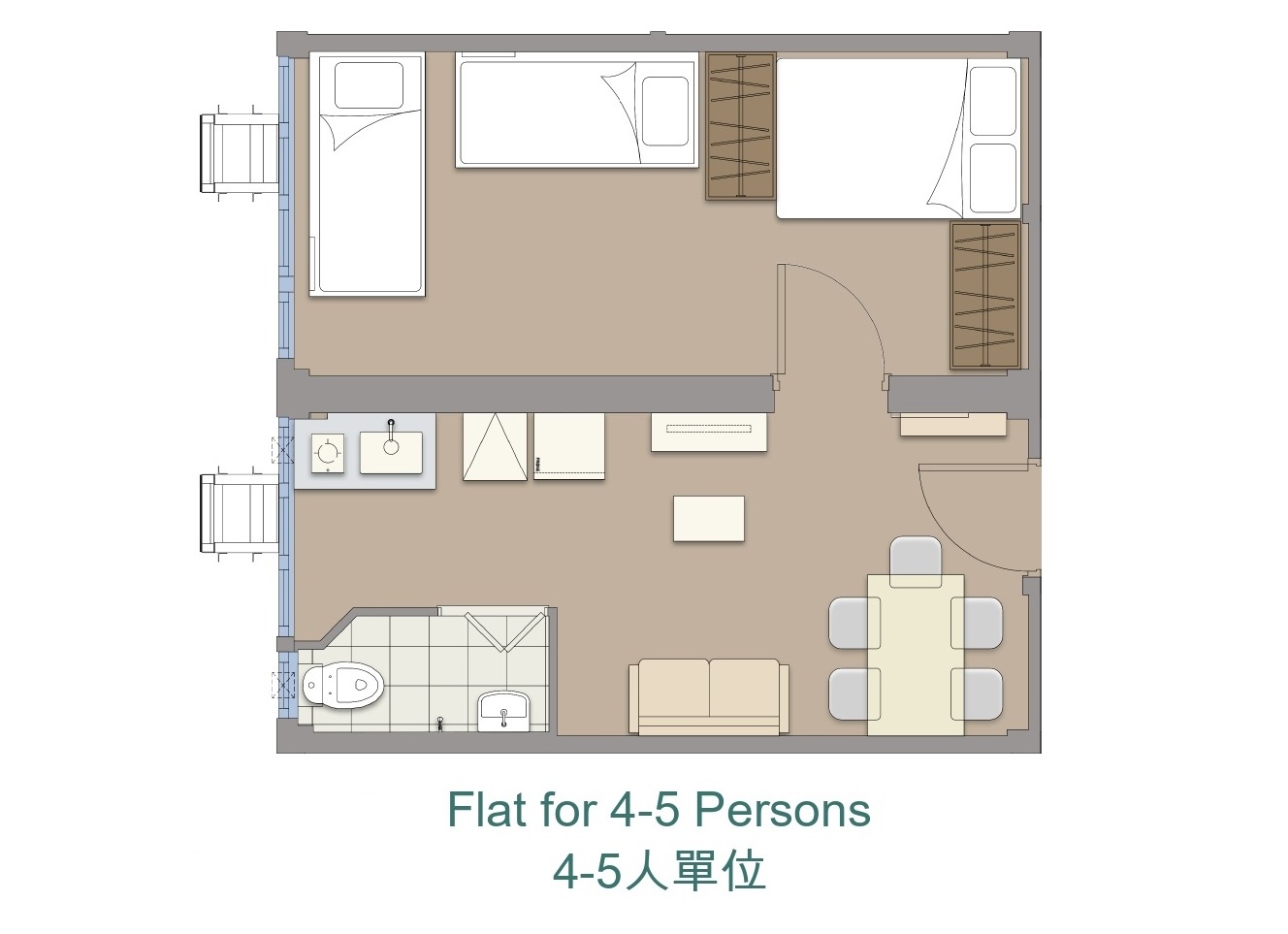

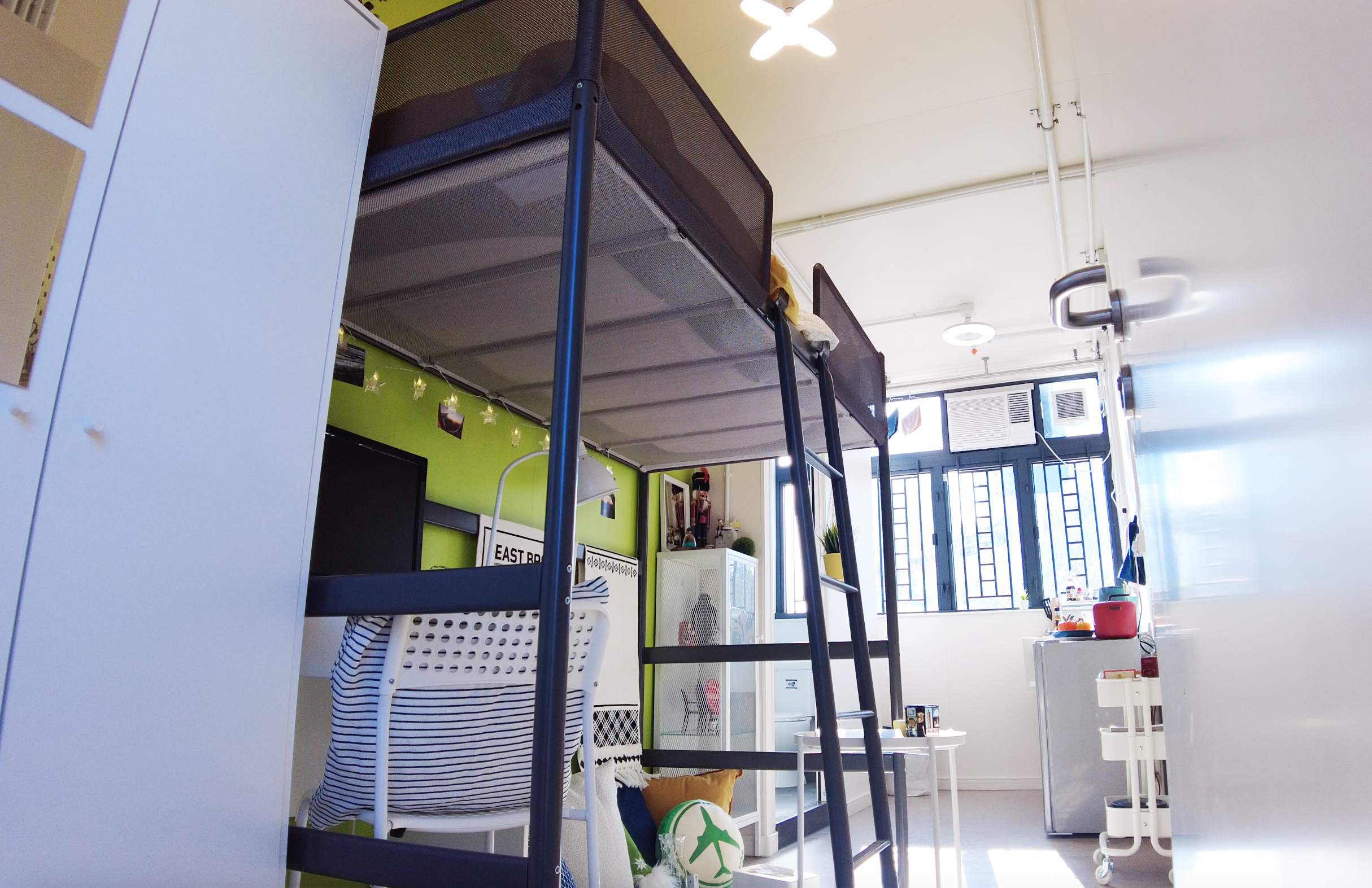

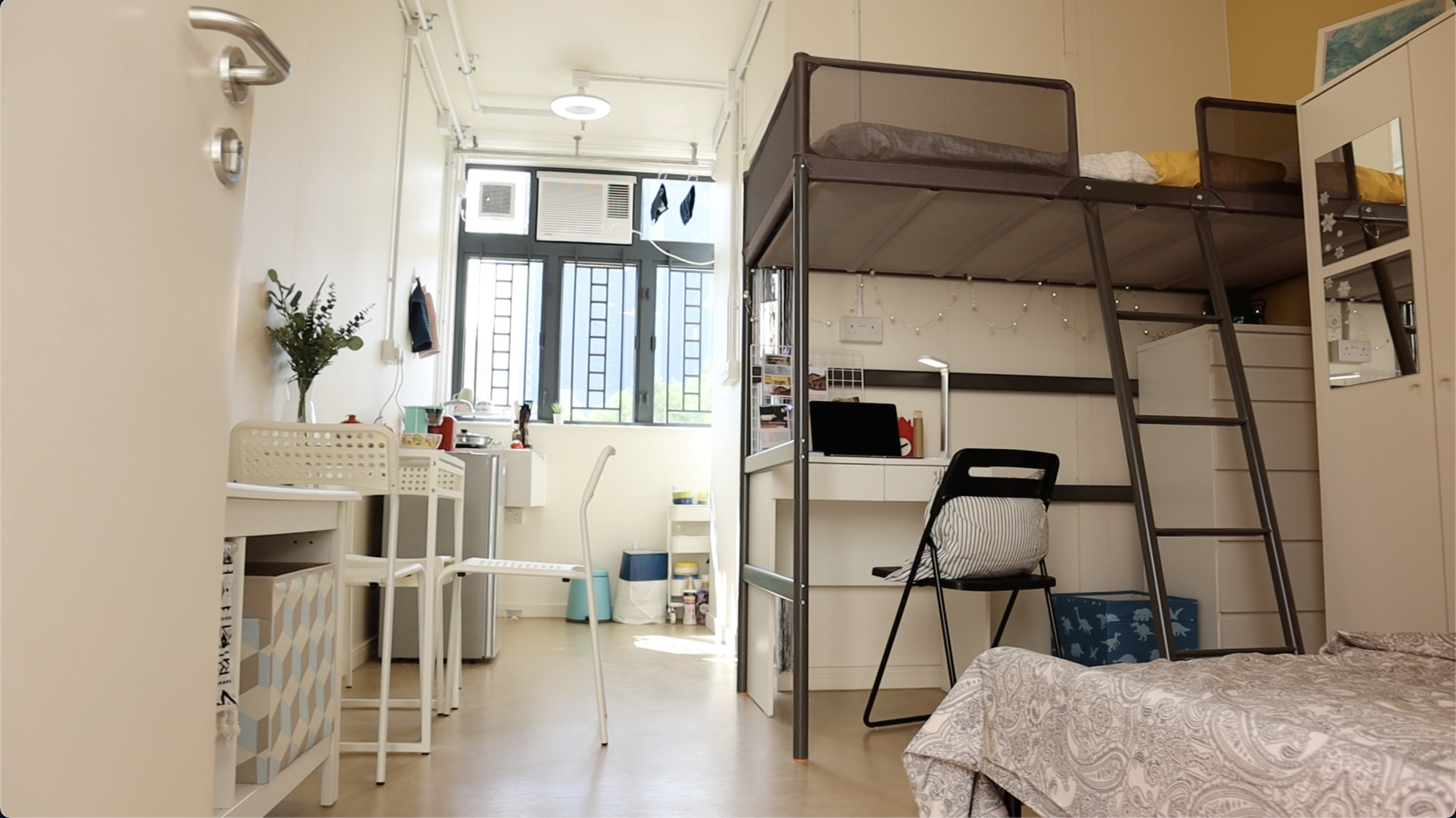

项目短片: 1人示范单位 2人示范单位 3人示范单位 4-5人示范单位 环境 同心大广场 游乐场 运动设施 同便利 同洗衫 |
联络资讯 |
|
前期准备

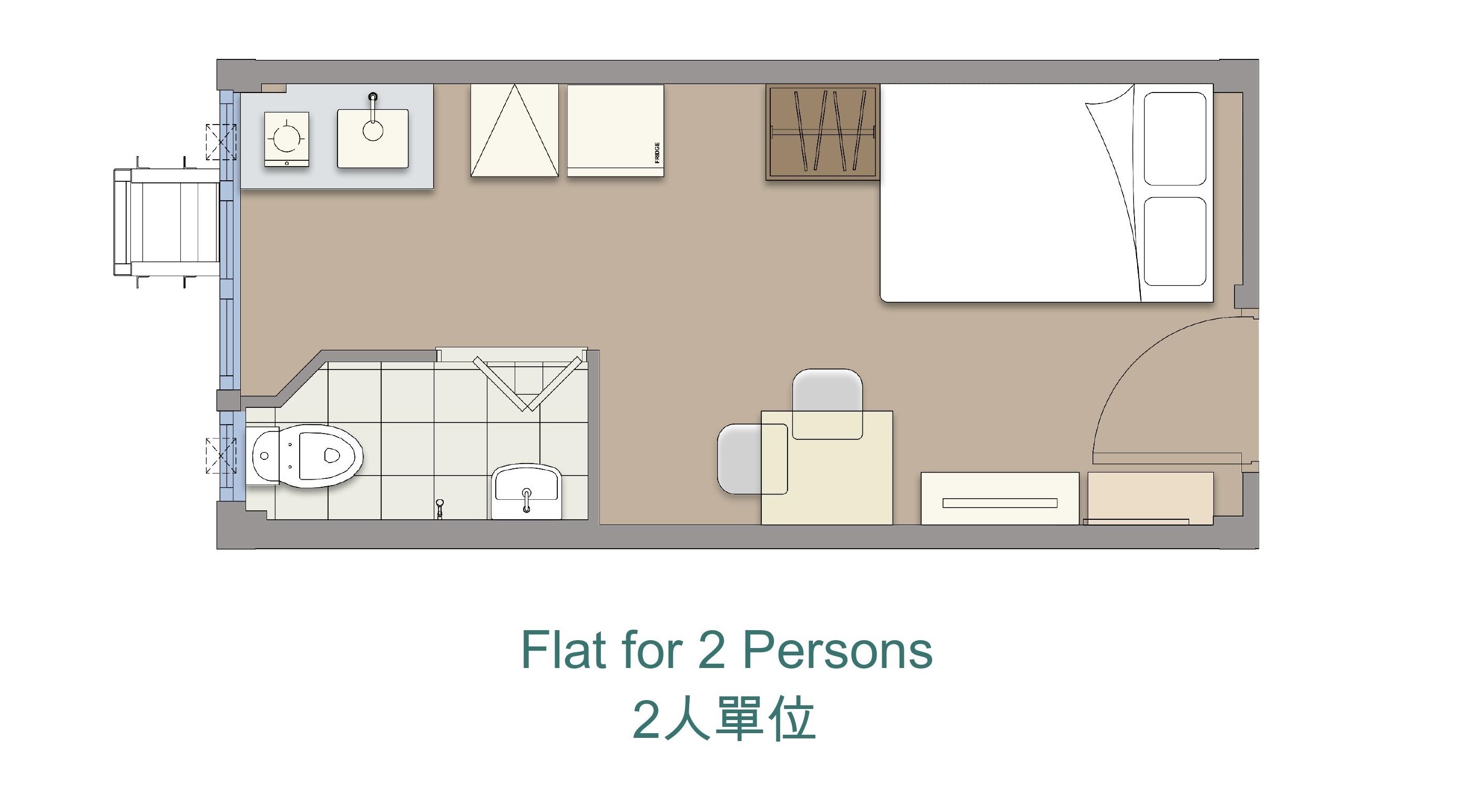

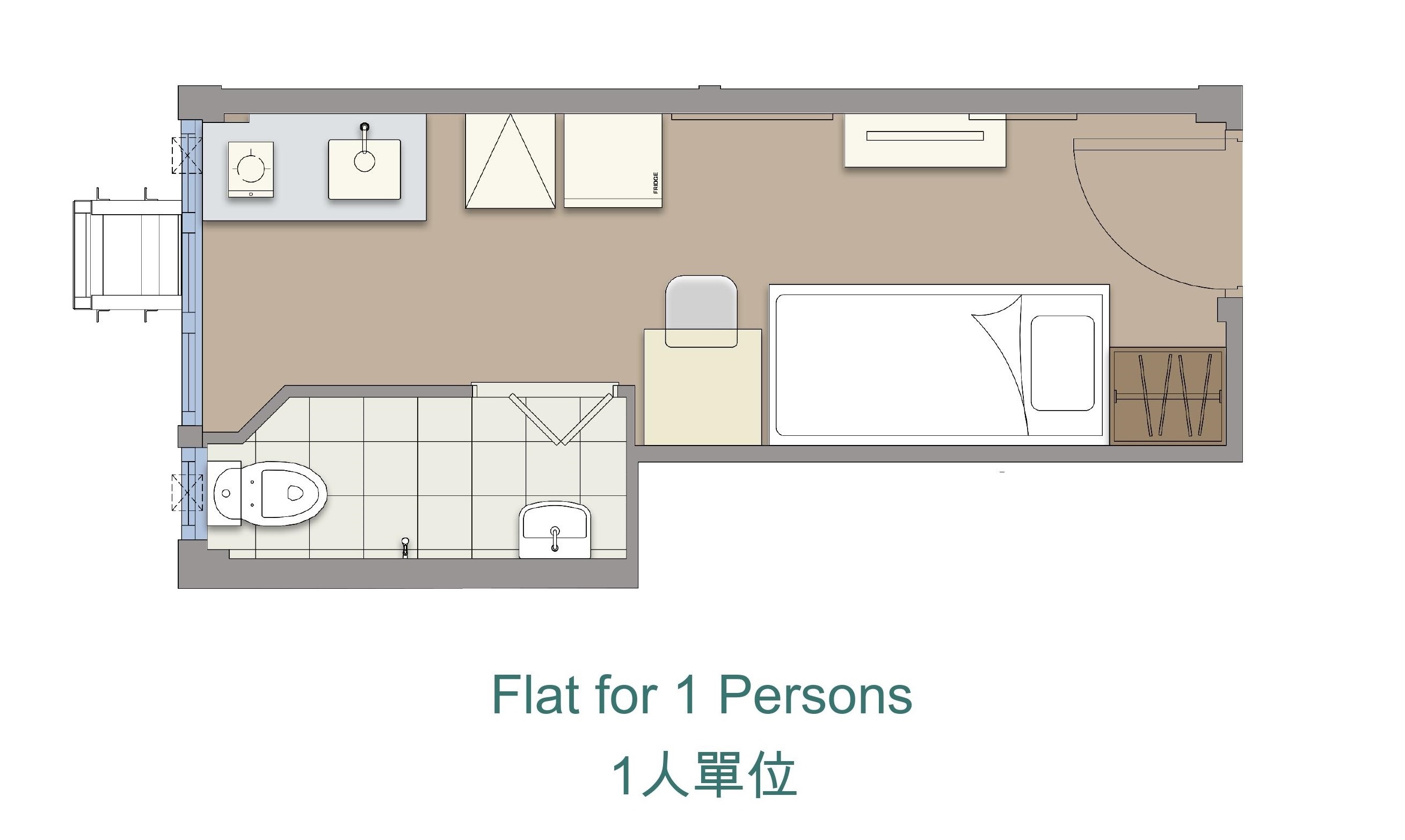

设计图 |
|
2021年6月 |
动工仪式
行政长官林郑月娥主持动土礼 相关新闻稿连结︰ 行政长官出席元朗东头「同心村」过渡性房屋项目祝福暨动土礼致辞(只有中文)(附图/短片) (info.gov.hk) 更多资讯 可浏览香港圣公会福利协会有限公司网页,观看项目介绍及短片︰ |
2021年11月 |

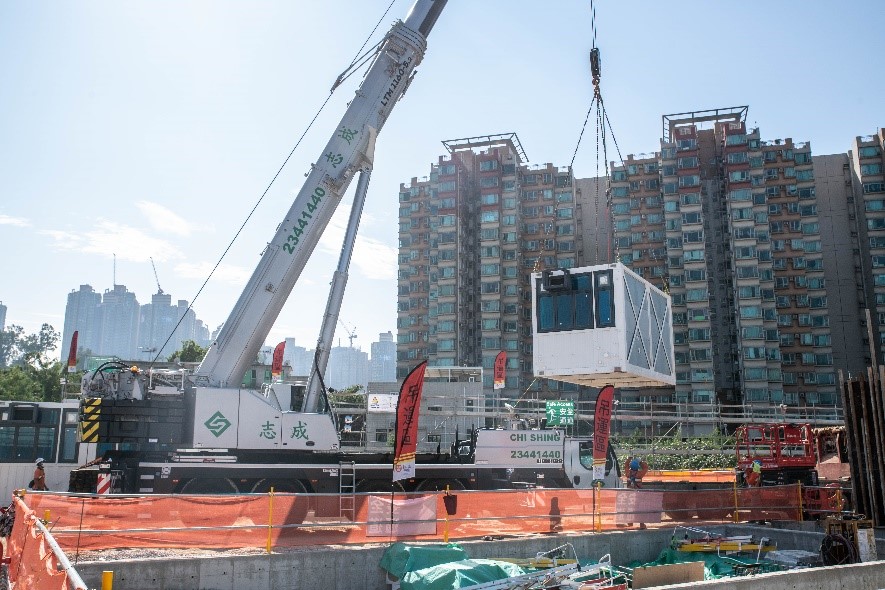

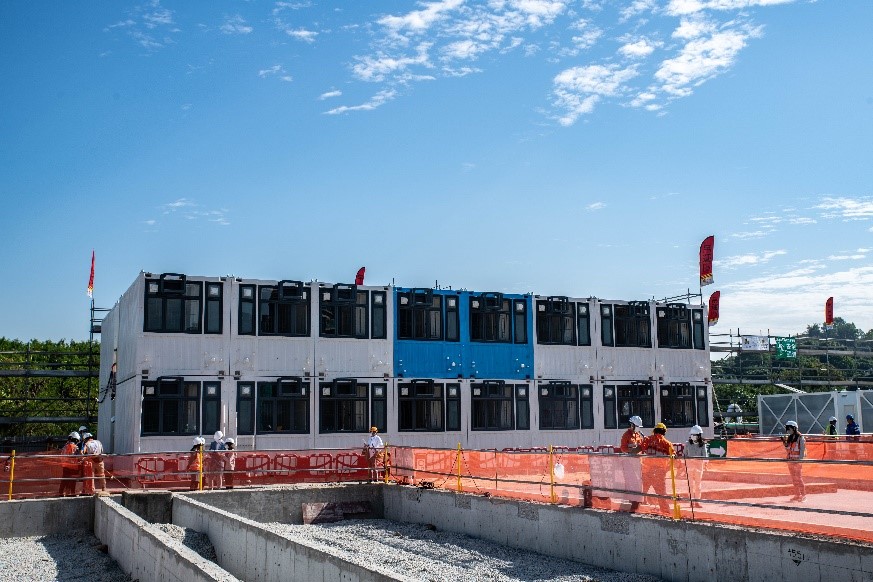

开始安装「组装合成」构件
|
2022年6月 |
启用暨祝福礼
行政长官林郑月娥主持启用暨祝福礼 相关新闻稿连结︰ |
*註: 1. 营运机构可能会不定时更新或更改项目的各项资讯(包括申请资格、租金水平及相关服务等)。就项目的最新资讯,请浏览项目的网页或联络相关营运机构。 2. 所有地图座标只作示意用途,并非确实位置。 |
